陜北至關中第三輸電通道750千伏輸變電工程(線路包2)貫通

1月8日14時56分,隨著最后一相導地線就位,由陜西送變電工程有限公司承建的陜北至關中第三輸電通道750千伏輸變電工程(線路包2)貫通。

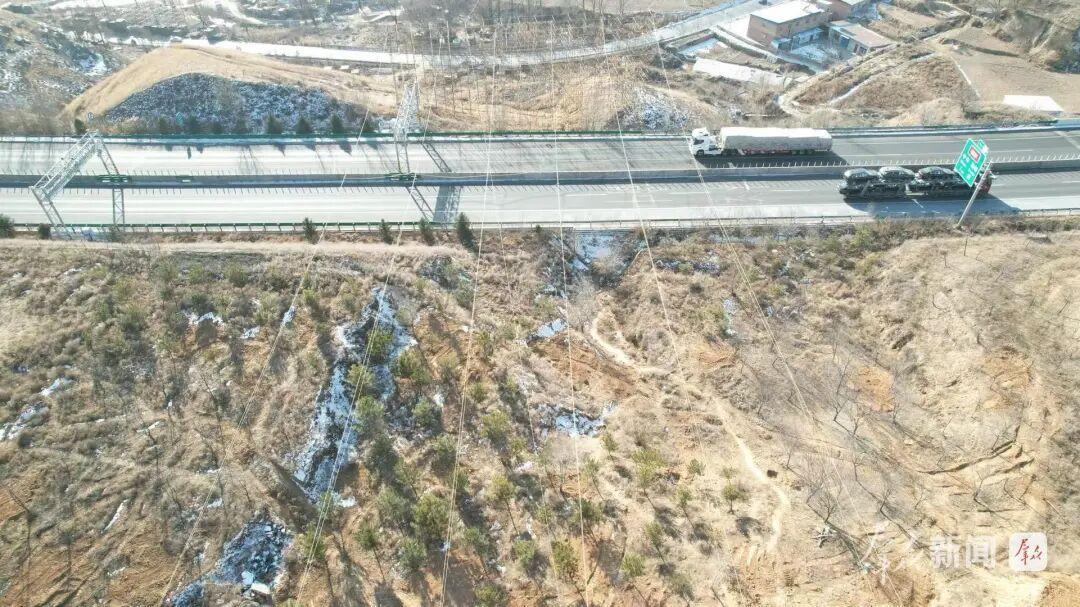

圖為陜北至關中第三輸電通道750千伏輸變電工程現場

圖為陜北至關中第三輸電通道750千伏輸變電工程現場

陜北至關中第三輸電通道750千伏輸變電工程地處黃土高原溝壑區,面臨多重施工難題,特別是近期降雪大風天氣,導致戶外作業難度陡增。同時,工程涉及多個放線區段,交叉跨越點多且地形復雜,每一次跨越都需精準測算。

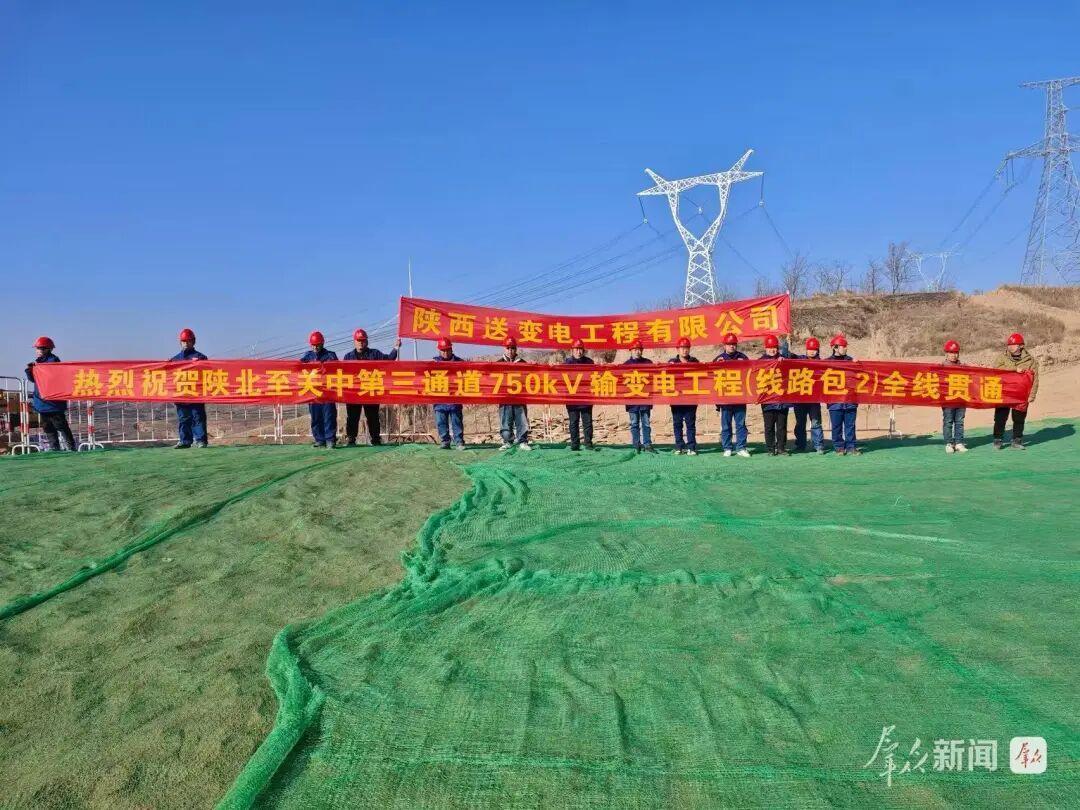

圖為陜北至關中第三輸電通道750千伏輸變電工程(線路包2)貫通現場

圖為陜北至關中第三輸電通道750千伏輸變電工程(線路包2)貫通現場

在53天的架線施工期內,建設者精準完成35千伏線路跨越6次、110千伏線路跨越7次、高速公路跨越2次,高效完成82.486公里導地線展放任務。建設者歷經464天奮戰,最終攻克了全部12個放線區段的施工難關。

圖為陜北至關中第三輸電通道750千伏輸變電工程現場

圖為陜北至關中第三輸電通道750千伏輸變電工程現場

“陜西送變電工程有限公司正全力推進工程收尾工作。我們將持續攻堅,沖刺收官目標,為陜北至關中能源輸送大動脈的暢通再添強勁動力。”陜西送變電工程有限公司相關負責人說。
